Ремонтные работы на крупных ТЭЦ Восточного Казахстана завершатся в октябре

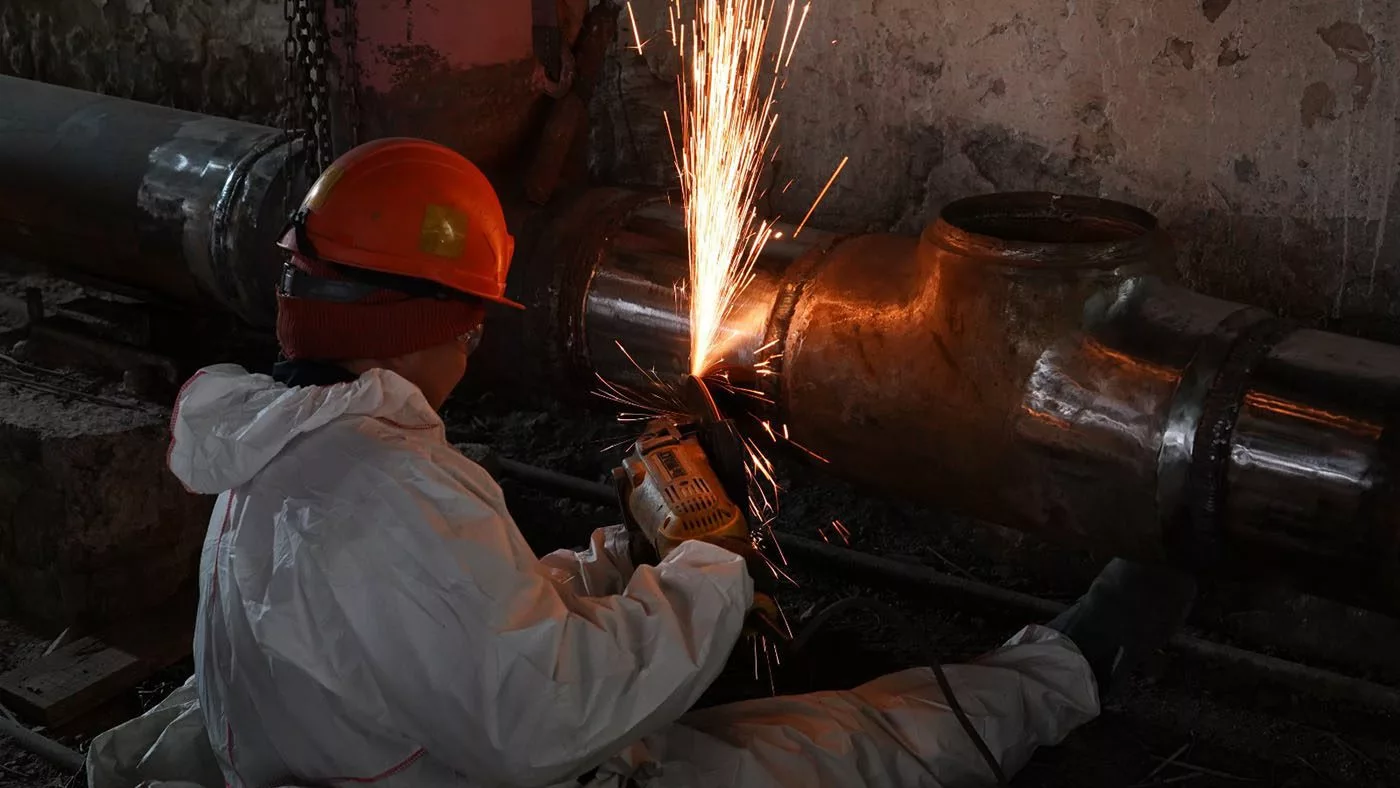

На всех крупных теплоисточниках в Восточном Казахстане пока еще ведутся ремонтные работы. Полностью их завершить планируется в октябре. Однако, как отметил руководитель управления строительства, энергетики и ЖКХ ВКО Дидар Кенесбаев, это не помешает началу отопительного сезона.

По словам чиновника, теплоцентрали успеют подготовить к отопительному сезону, оставшиеся ремонтные работы не станут этому помехой, особенно если учитывать, что сильные морозы приходятся только на декабрь-январь. А с обычными холодами ТЭЦ справятся и в нынешнем состоянии.

Ежегодно отопление подается в дома жителей области в конце сентября — начале октября. Пока Дидар Кенесбаев не сообщил точную дату начала отопительного сезона этой осенью. Он подчеркнул, что это будет зависеть от средней температуры наружного воздуха.

— Однако если дома имеют паспорта готовности к отопительному сезону, а их имеют 2942 дома из 3117, то жители таких домов могут самостоятельно подать заявку и подключиться к тепловым сетям, — сказал Дидар Кенесбаев.

Жители области пристально наблюдают за ремонтом АО «Риддер ТЭЦ», которая прошлой зимой фактически провалила отопительный сезон. Этой осенью компанию передали в доверительное управление городскому водоканалу. Сейчас на предприятии начались гидравлические испытания трех котлов. Дидар Кенесбаев сообщил, что в случае положительного прохождения испытаний с 25 сентября специалисты начнут пуско-наладочные работы и запуск.

— Речь идет о котлах среднего давления. Ремонт котлов высокого давления планируем завершить к 15 ноября, — отметил Дидар Кенесбаев.

Руководитель управления строительства, энергетики и ЖКХ также рассказал о заготовке угля в регионе. На Усть-Каменогорской и Согринской ТЭЦ угля достаточно. По действующим нормативам, запаса твердого топлива должно хватать на 20 суток. Сейчас на УК ТЭЦ его достаточно на 25, на Согринской – на 56. В Риддере объем угля пока небольшой — 1000 тонн, этого хватит всего на два дня. Но, как заверил Дидар Кенесбаев, буквально сегодня предприятие подписало договор с АО «Каражыра», согласно которому в ближайшее время начнутся поставки угля и мазута на риддерскую ТЭЦ.

— Общая потребность угля на один отопительный сезон в ВКО — более 3 млн тонн, — сказал Дидар Кенесбаев. — На данный момент все бюджетные организации закупили топливо. Также заготовили уголь 70% населения. На теплоисточники уголь поставляют ежедневно на протяжении всего отопительного сезона. Совместно с АО «НК КТЖ» ежедневно фиксируем, сколько поступило заявок и на какие тупики, на какое количество вагонов. Проблем по поставке твердого топлива в области нет.
