На ремонтных работах Риддер ТЭЦ задействованы 200 специалистов подрядных организаций, — Минэнерго

14 июля 2023 года состоялась рабочая поездка министра энергетики на Риддер ТЭЦ с целью проведения заседания координационного штаба по подготовке к отопительному периоду.

Всего на ТЭЦ установлено 6 котлов и 4 турбины. В 2023 году организован ремонт всех шести котлов. Привлечены восемь подрядных и три проектные организации. Кроме ремонта котлов на сегодняшний день проводится ремонт топливоподачи, капитальный ремонт бойлеров, ремонт зданий и сооружений. По графику срок окончания ремонта котлов № 1, 2, 4 до 15 сентября т.г., котлов № 3, 6 до 15 октября т.г., котла № 5 до 15 ноября т.г.

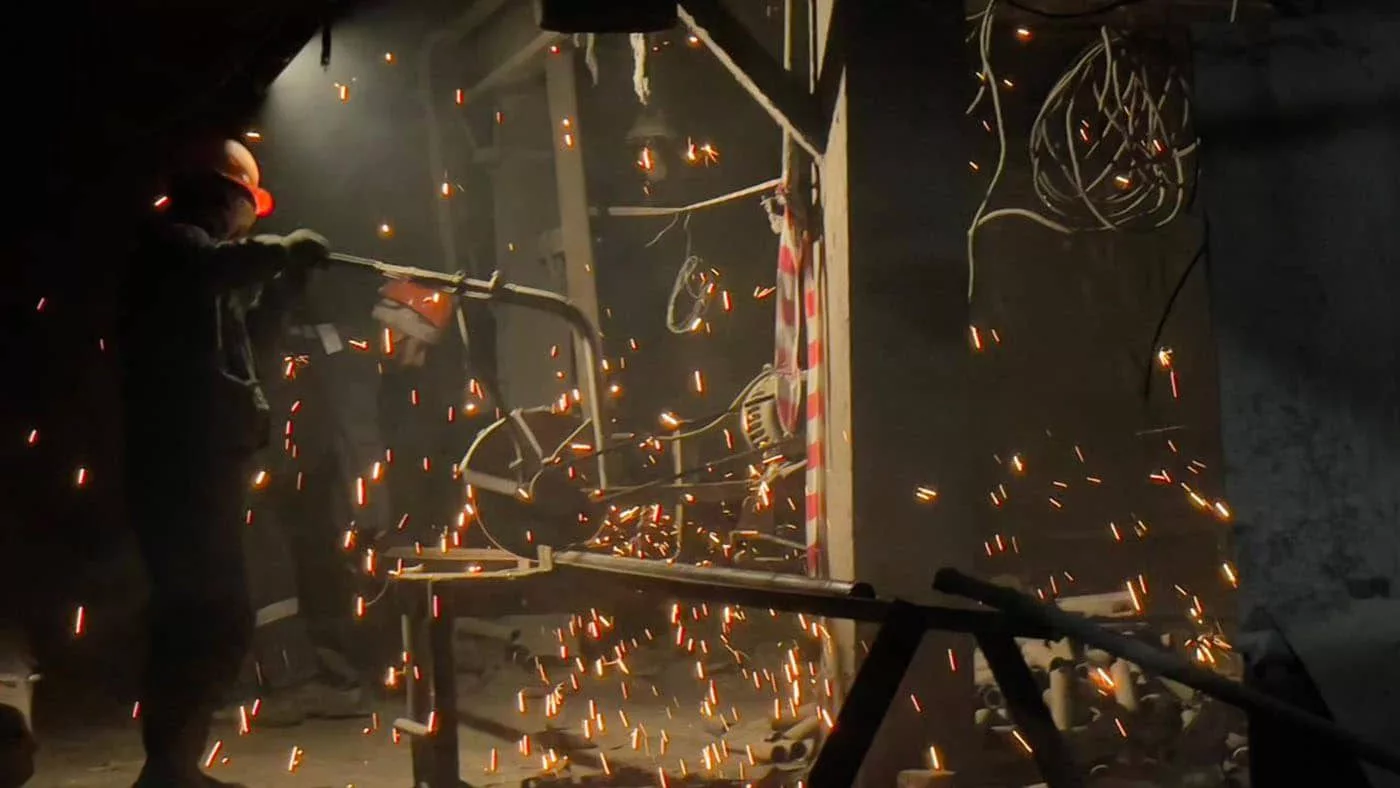

На станции задействовано порядка 200 специалистов подрядных организаций.

Министерством совместно с правительством решены вопросы выделения финансовых средств из резерва правительства в объеме 8,3 млрд. тенге на проведение ремонтных работ.

Министром обращено внимание на необходимость ускорения ремонтных работ. Кроме того не охвачены ремонтами остается багерная насосная, турбиннный цех, мазутонасосная. Необходимо ускорить решение по золоотвалу.

О ремонте и долгах на Риддер ТЭЦ, новом инвесторе, помощи Казцинка городу и перспективах станции, — министр энергетики
